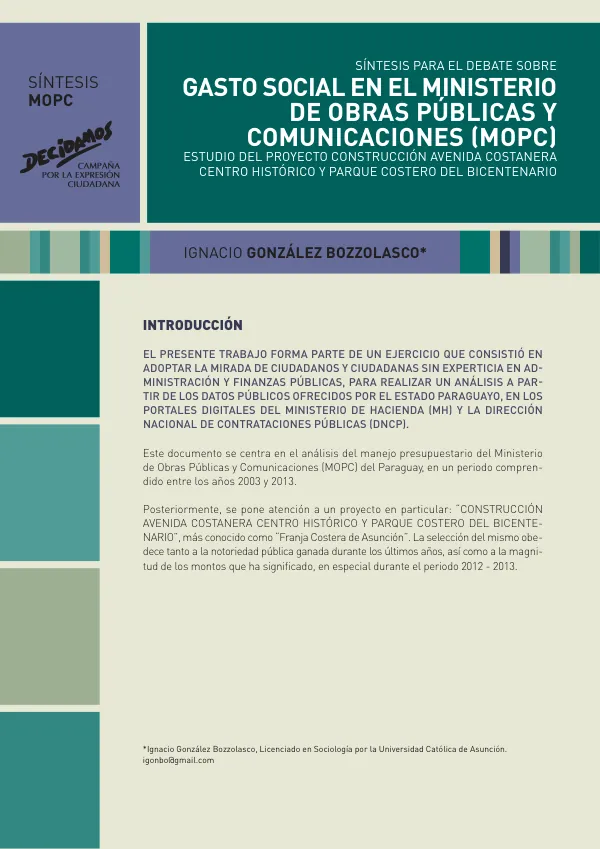

Análisis del Manejo Presupuestario del Ministerio de Obras Públicas y Comunicaciones (MOPC) del Paraguay
Sign inUSAID DEC
El Ministerio de Obras Públicas y Comunicaciones (MOPC) del Paraguay presentó oscilaciones importantes en su presupuesto entre los años 2003 y 2013.
2015 · 4 pages

Abstract
El presupuesto vigente aumentó significativamente de Gs. 1.294.940.891.937 a 1.503.447.471.877, lo que representa un aumento del 13% entre los años 2003 y 2004. Sin embargo, el presupuesto ejecutado mostró un aumento del 20% en el mismo período, lo que se tradujo en un aumento de Gs. 671.537.894.249 a 846.010.185.693. La ejecución presupuestaria del MOPC se mantuvo por encima del 50% en la mayoría de los años, con picos importantes que superaron el 70% en los años 2009 y 2012. Sin embargo, en el año 2008, la ejecución presupuestaria mostró un decrecimiento de más de 16% en comparación con el presupuesto vigente, lo que se atribuyó a la naturaleza electoral del año. El análisis de los programas del MOPC mostró una particularidad en la forma en que se incluyen los grandes emprendimientos. Mientras que en otras instituciones, los grandes emprendimientos se incluyen como programas, en el MOPC, los mismos se refieren a las áreas administrativas principales del ministerio (Subprogramas y Proyectos). La base de datos Boost, utilizada por el Ministerio de Hacienda, proporcionó una lista de 201 líneas presupuestarias del MOPC. Sin embargo, se observó que se crearon nuevas líneas presupuestarias para proyectos idénticos, con cambios sutiles de nombre o código, de año en año. Esto podría obedecer a la necesidad de actualizar la información presupuestaria para reflejar cambios en los proyectos o en la forma en que se gestionan. El proyecto "CONSTRUCCIÓN AVENIDA COSTANERA CENTRO HISTÓRICO Y PARQUE COSTERO DEL BICENTENARIO" fue seleccionado por su notoriedad pública y la magnitud de los montos asignados. El proyecto tuvo un incremento significativo en el año 2013, que representó casi el 50% del presupuesto del MOPC. Sin embargo, la ejecución del proyecto fue relativamente baja, con un total de Gs. 985.746.492.522 ejecutados en comparación con el presupuesto total de Gs. 1.577.058.980.293. La implementación del proyecto involucró 7 llamados a licitación pública entre los años 2010 y 2012, por un total de Gs. 261.238.637.763. De estos llamados, fueron adjudicadas 6 empresas. La empresa Ingeniería de Topografía y Caminos SA (T & C SA) se destacó por la adjudicación de 3 de los 7 llamados y por el monto otorgado, que representó alrededor del 87% del total de fondos de todas las licitaciones. En general, el análisis del manejo presupuestario del MOPC mostró una complejidad en la forma en que se gestionan los proyectos y la información presupuestaria. La falta de claridad en la información y la complejidad del lenguaje técnico utilizado en los informes pueden dificultar la comprensión de la información para la ciudadanía en general.
Classification
